一、プロジェクト概要
本プロジェクトは、新疆ウイグル自治区ウルムチ市天山区西后街集中オフィスエリアに新設する大型ケージ式機械式立体駐車場であり、計7基の駐車場、14の出入口を建設し、総駐車台数は420台、建築は8層(地下2層は小型車用、地上6層はSUV/小型乗用車用に区分)である。設備の最大積載量は2500KG、装置全体の耐用年数は30年、耐火等級は一級である。

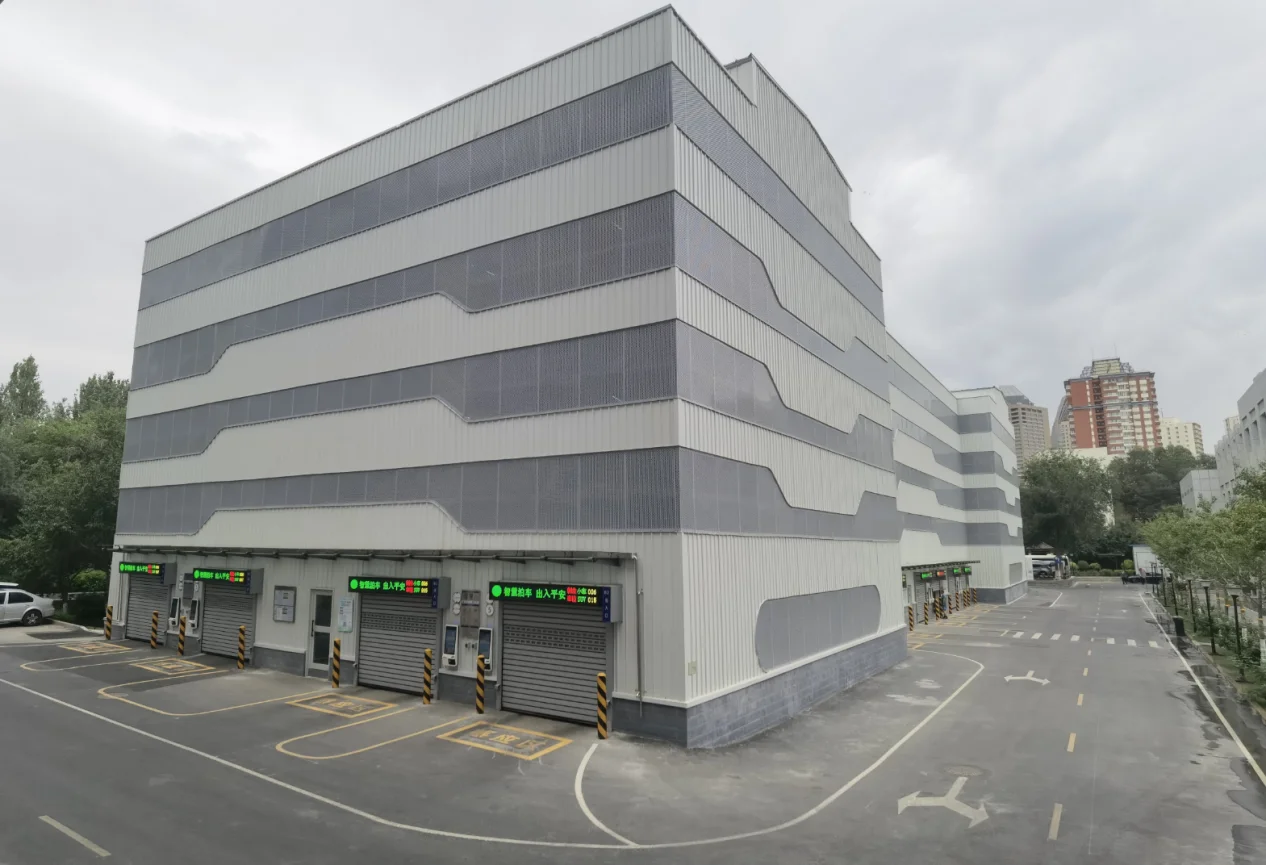

プロジェクトはウルムチの厳冬期の施工可能期間に着工した。全域が長期間にわたって大雪に覆われ、路面や敷地は持続的に積雪・凍結しており、三つの核心的難題に直面した。
第一に、極端な低温環境である。年間最低気温は-30℃に達し、鋼構造部材は屋外に一晩置くだけで完全に雪と氷に覆われるため、高所吊り上げ、溶接、機器配線作業において、滑り止め、凍傷、機器の凍結損傷といった重大な安全上の危険が存在する。
第二に、納期が極めて厳しいことである。全体の全工程工期はわずか3.5ヶ月であり、設計・生産・据付・検査の各工程が高度に圧縮され、余裕工期はない。
第三に、地域の特殊設備監督管理における特別要件である。新疆特殊設備検査院は、現地プロジェクトでは主鋼構造の現場溶接を禁止することを明確にしており、機器や電装部品はすべて高寒環境に適合する必要がある。
本プロジェクトのプロジェクトマネージャーとして、立項、設計、生産、出荷、現場据付、特殊設備検査からアフターサービス・保守までの全チェーン管理を主導して統括し、事前のリスク予測、複数ライン並行管理、冬季特別安全対策、チームへの人文的激励などの精緻化管理手法を通じて、設計・生産・施工の全担当者を率い、極寒、厳しい工期、春節休工リスクなど多重の難題を克服した。プロジェクトは最終的に期日通りに円満に引き渡され、一度で特殊設備検査院の全項目検査に合格するとともに、高寒地域における大型立体駐車場の標準化管理の実行テンプレートを形成した。
二、立項段階:事前の全面的リスク管理により、源流から全工程の潜在的リスクを回避
プロジェクト立項初期において、「まず現地調査、その後に方案決定、同時に権限と責任を明確化する」という管理方針を堅持し、類似プロジェクトの振り返りで明らかになった基本設計、契約、土木工事の衝突問題を事前に回避した。
2.1 現場土木工事の事前調査により、空間衝突の欠陥を回避

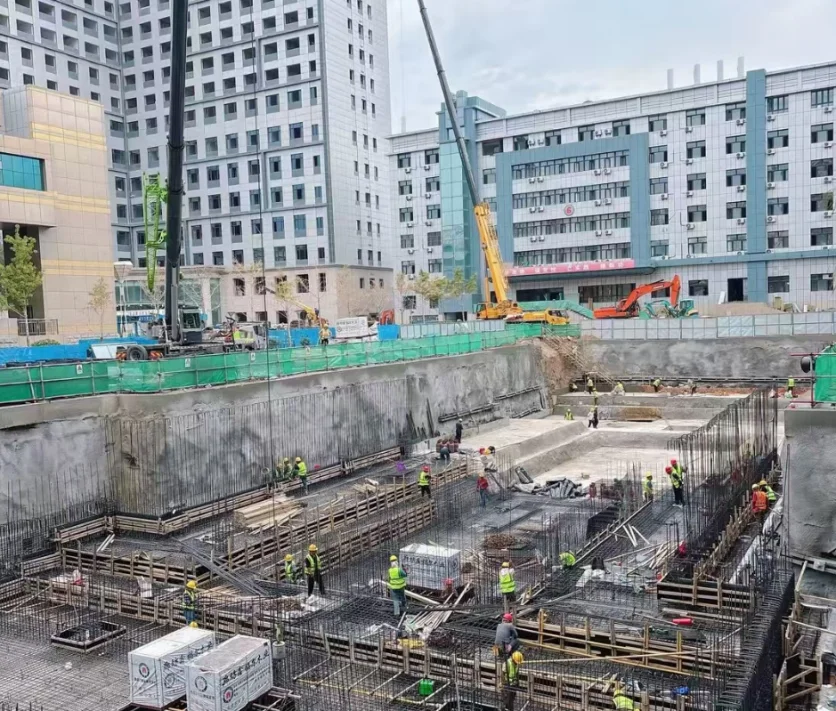

土木・構造設計チームと合同で現地測量を実施し、昇降ガイドレール支柱と擁壁、地下集水ピットの重なり・衝突の潜在的リスクを事前に洗い出し、同時に土木工事会社と基礎計画の最適化を調整することで、類似プロジェクトで後期に発生する支柱のずれ、大面積の開口修正といった手戻り問題を完全に解決した。同時に土木工事の施工基準を再確認し、土木工事完了後の全域標高再測量メカニズムを事前に取り決めることで、地下2階の床高低差、出入口の階高誤差が基準超過するという品質上の一般的問題を回避した。

2.2 契約上の権限・責任の明確な区分により、境界曖昧によるリスクを排除
過去のプロジェクトでは、埋め込み金物の生産・製作・据付責任が明確に取り決められていなかったという課題があった。その教訓を踏まえ、立項段階で契約において埋め込み金物の全工程における権限と責任を細分化し、発注者・製造工場・据付班の三者間の分担を明確化することで、後日の責任転嫁や作業停滞を回避した。
2.3 現地監督当局との事前連携により、地域規範要件を確定
新疆特殊設備検査研究院に主体的に連絡を取り、現地の鋼構造施工における必須基準——主鋼構造の現場溶接禁止——を事前に入手し、設計・生産の前段階における制約条件として組み込んだ。すべての主梁・横梁の接合は工場でプレハブ接合とし、後日の大規模な手直しを根本的に排除した。
2.4 高寒環境を見据えた個別事前計画と、長納期部材の先行手配
ウルムチの-30℃という低温環境を踏まえ、設備の低温対応カスタマイズ方案の検証を主導し、ノード製加熱型モーター、シュナイダー製耐低温サーボ制御装置、低温専用ケーブル、耐低温材質の鋼構造部材の選定を決定した。また、モーターなど納期が6週間以上かかる長納期部材については、立項段階で直接先行手配計画を指示し、工期遅延リスクを源流から解消した。
三、設計段階:多専門分野のクロス並行と図面審査により設計欠陥を一括排除
プロジェクト全体の工期はわずか3.5ヶ月であり、通常のリニアな設計プロセスでは工程要件を到底満たせないため、私は通常の2.5倍の人員を投入し、多専門分野による同時クロス設計の管理方案を策定した。中秋節・国慶節も全員が休日出勤して図面出力を進めた。
3.1 複数回にわたる合同図面審査により、設計上の瑕疵を網羅的に最適化
機械・土木・電装・据付・特殊設備検査の各専門による合同審査を組織し、全シリーズにわたる設計上の弱点を事前に解決した。すなわち、埋め込み金物の据付に適合するよう鉄筋配列密度を最適化し、大型の点検用網板を二分割して現場据付の難度を低減し、機械室点検用梯子に対応するプラットフォームを整備し、出入口点検通路の方案も図面審査基準に組み込んだ。さらに、横行台車の対角ガイド、緩衝装置の不作動、フラップ隙間、連絡段差などの機械構造上の欠陥を最適化し、出入口の車輪検知用開口寸法を調整し、模様付き蓋板の防音構造を最適化し、車止め緩衝パッドの厚みを改良することで、設計段階から現場改造を根絶した。
3.2 現地化・差別化を図る個別設計
一般的な車両搭載板方式の駐車場と比較し、新疆プロジェクトでは大型ケージによる車輪抱え込み方式の搬送、直進直出し旋回、2500KGの重荷重、SUVの階層別駐車という要件に対応するため、設備フレームおよび横行旋回プラットフォーム構造を個別に最適化した。地下2階は小型車、地上階はSUVの車室寸法を区分し、現地の公用車の駐車需要に適合させた。
3.3 低温機器の個別設計最適化
電装チームを統括し、低温対応の全套パッケージをアップグレードした。すなわち、モーター減速機には電熱装置を内蔵し、電装盤には保温層と温度制御ヒーターを追加し、-30℃対応の専用センサーと減速機に交換し、すべての構造部材に耐低温鋼材を採用することで、厳寒環境での稼働要件を完全にカバーした。
四、生産段階:工場でのモジュール化プレハブと事前仮組みによる現場手戻りの回避
新疆現地の「主梁の現場溶接禁止」という監督要件に適合し、現場据付工数を圧縮するため、私は全構成部材を工場でプレハブ化し、整機を工場内で事前仮組みする生産管理方式を採用した。すべての核心的な機械・鋼構造部品は工場内で加工・試組立・品質検査を完了し、氷点下の屋外作業量を大幅に削減した。
4.1 モジュール分割生産と整機工場内事前仮組み制度
駐車場を駆動走行ユニット、ケージ車両搭載フレーム、駐車スペース鋼架、電装総成の四大独立モジュールに分割し、工場内で完全な組立検証を実施した。

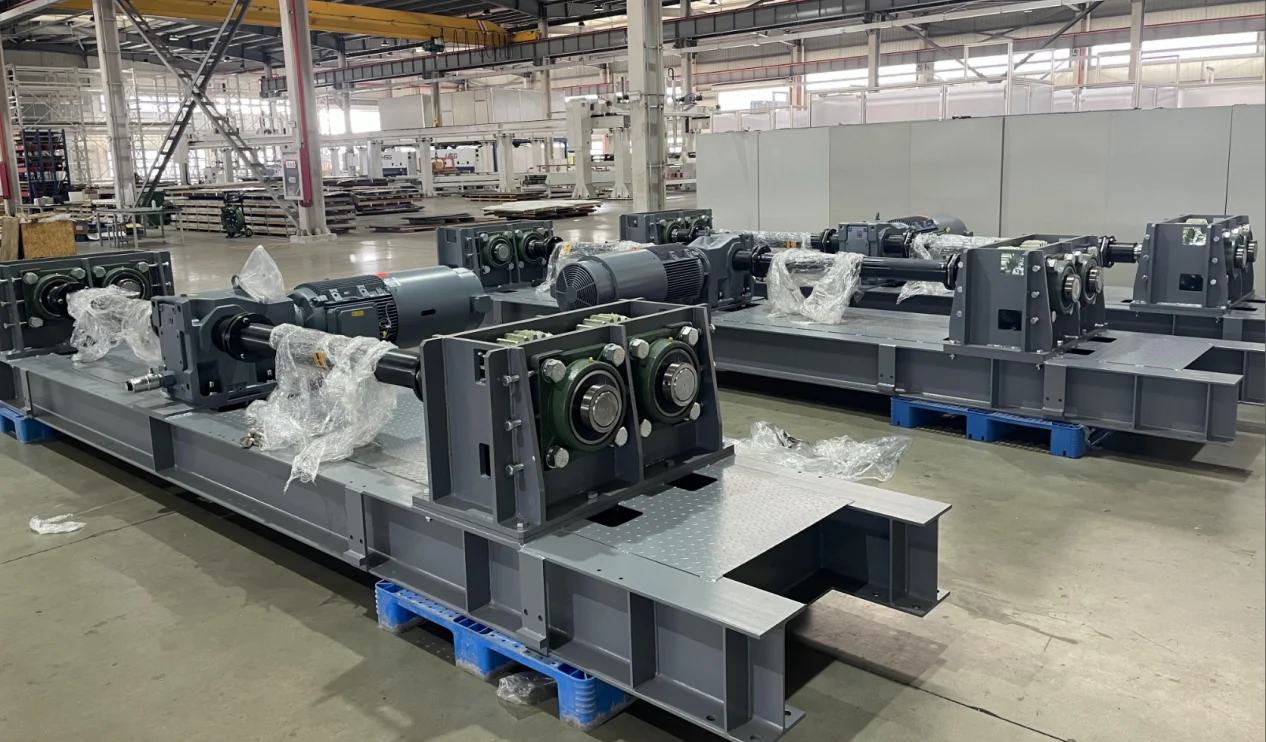

駆動走行モジュールにはモーター、減速機、走行輪系を一体化して出荷し、統一ナンバリングによる防護を施し、現場ではボルト接合のみで対応可能であり、二次的な分解・修正を不要とした。

ケージ車両搭載フレームは全体を溶接で成型し、出荷前に平面度・穴位置精度の全数検査を完了し、新疆の現場での低温下における切断・矯正作業を回避した。すべての鋼構造部材は出荷前に寸法検証と探傷検査を完了し、高力ボルトには統一して防錆・防凍対策を施し、源流から現場での手戻りを排除した。
4.2 工場駐在品質検査の閉ループ管理
専任の品質検査員を工場に常駐させ、部材ごとの一意の番号台帳を整備し、表示を統一して吹き付けることで、番号の混乱や誤出荷・出荷漏れを根絶した。事前仮組みの検収基準を厳格に執行し、穴位置のずれ、フレーム変形、伝動の引っ掛かりなどの問題が生じた場合は、工場内で直接是正してから出荷を許可し、氷点下の施工現場に問題を持ち込まないこととした。
4.3 ロット別・時間差生産計画
標準部品、非標準部品、電装部品の生産サイクルを区分し、低温専用モーターや加熱電装などの長納期部品を優先的に生産手配した。毎日生産進捗台帳を更新し、各モジュールの関連部材が同時に完成するよう確保し、ロット別発送の条件を整えた。
五、出荷・受入:標準化された台帳管理と、二人による数量確認の閉ループ体制の構築
過去のプロジェクトにおける出荷リストの曖昧さ、標準部品の遅延、現場での数量確認漏れという三大課題に対処するため、標準化された物流管理プロセスを構築した。
5.1 モジュール別分類の出荷リスト
駐車場を独立モジュールごとに部品表へ分解し、部材コードを統一し、据付区域と部材用途を表示した。大型鋼構造部材、電装小物、標準付属品をロット別・エリア別に輸送し、リストを貨物に添付することで、現場班は迅速に分類・数量確認が可能となった。
5.2 入荷時の二人再確認制度
各ロットの部材到着後、倉庫管理者と据付班長の二人が共同で数量確認を行い、部材数量と仕様を署名で確認することとした。不足品や破損品は当日中に生産側へフィードバックして補充手配し、部材不足による作業停止・待機を根絶した。

5.3 低温輸送防護管理
物流と調整し、ロットを分けて時間差輸送を行い、新疆の暴風雪など極端な天候を避けた。大型鋼構造部材には厚手の保温シートを全面的に被せ、輸送中の着氷・錆の発生を防止した。ケーブルや電装部品は個別に保温包装し、低温による凍結損傷を回避した。
六、現場据付段階:極寒の激闘+春節の全員堅持、安全と進捗の両立保障


本段階はプロジェクト管理において最も難度が高く、チームの結束力が最も試される段階である。

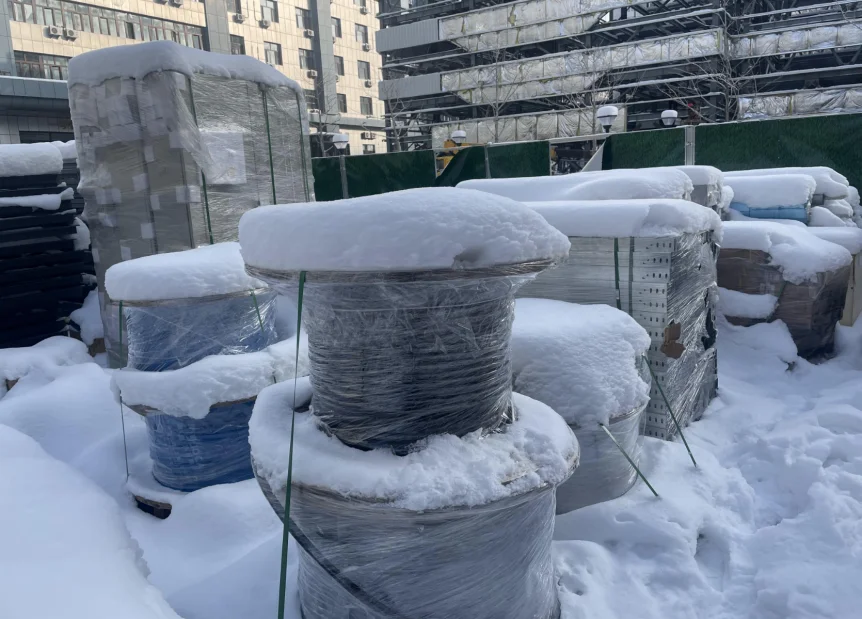

施工期間全体がウルムチの厳冬期にあたり、敷地には長期間にわたり積雪が堆積し、到着した資材は屋外に一晩置くだけで完全に大雪に覆われ、鋼構造やケーブルの表面は凍結し、高所吊り上げ、鋼構造の接合、電装配線のいずれにも極めて大きな安全リスクが存在した。同時に春節休暇と重なり、人員流出と工期停滞のリスクも非常に大きかった。私は安全管理、工期統括、人文的配慮の三方面から、きめ細かな管理策を同時に実行した。
6.1 極寒冬季施工の特別安全管理
(1)毎日の事前除氷・除雪作業メカニズム
毎日の早番は1時間前倒しで現場に入り、班を組織して鋼柱、鋼梁、吊り上げ架台、梯子、到着済み資材に対して全面的に雪と氷を除去した。高所作業員には厚手の防寒・滑り止め安全靴、防寒手袋、滑り止め安全ロープの着用を義務付け、現場の専任安全員が高所作業を終始監視し、凍結による滑り・転落、金属凍傷事故を根絶した。
(2)時間差施工による工程最適化
午前0時から8時までの極寒時間帯を避け、高所吊り上げや鋼構造のボルト接合は日中の比較的温度の高い時間帯に配置した。すべての電装配線の前には、ケーブルや制御盤を事前に保温テント内へ移して解凍し、低温によるケーブルの脆化・破損を防止した。
(3)現場の防寒後方支援
施工現場には密閉型の保温仮設宿舎を設置し、24時間の温水・暖房設備を配備し、防寒服や防寒具を十分に支給し、温かい飲み物と温かい食事を定時に提供した。毎日の朝礼では低温凍結防止、滑り止め、電気使用安全に関する特別な指示を同時に実施し、施工安全と人員の健康を両立させた。
6.2 限界工期における人的資源の統括、昼夜を問わない並行施工
20名以上の専門据付作業員を配置し、7基の駐車場を区画ごとに分けて同時並行作業を実施し、二交代制を採用した。納品期限に追いつくため、夜間の連続吊り上げ施工を複数回実施した。

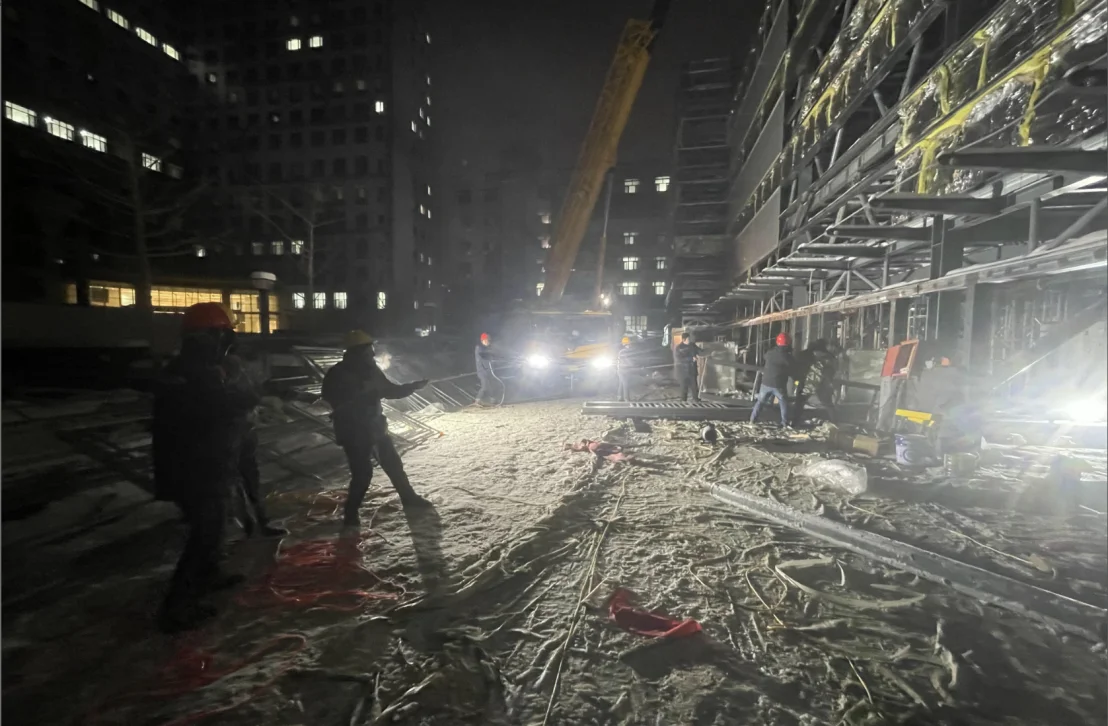

氷点下20数度の深夜、現場は積雪でぬかるみ、骨身に染みる寒風が吹き荒れる中、クレーンの照明だけが唯一の光源となった。作業員は分厚い防寒着に身を包みながらも、吊り上げや鋼架の接合作業に従事し続けた。私は終始現場に常駐して全体を統括・調整し、夜間も現場に留まってクレーン、資材、土木の交差施工を調整し、毎日未明に進捗の振り返り会議を開き、その日の問題はその日のうちにクローズドループで是正した。
6.3 春節期間中の全員現場常駐による堅持、全員の献身で納品ノードを守る

春節による工事停止が直接プロジェクトの遅延を招くことを避けるため、春節前に全員を対象とした動員・意思疎通を行い、施工・技術スタッフ全員が自ら帰省や家族との団らんを断念し、春節休暇中も現場は一日も工事を停止しなかった。屋外では金属部材に触れた瞬間に手が凍りつくほどの寒さの中でも、作業員は高所据付や配管・配線敷設を続け、技術スタッフは簡易保温エリアで休むことなく設備の連携調整を実施した。

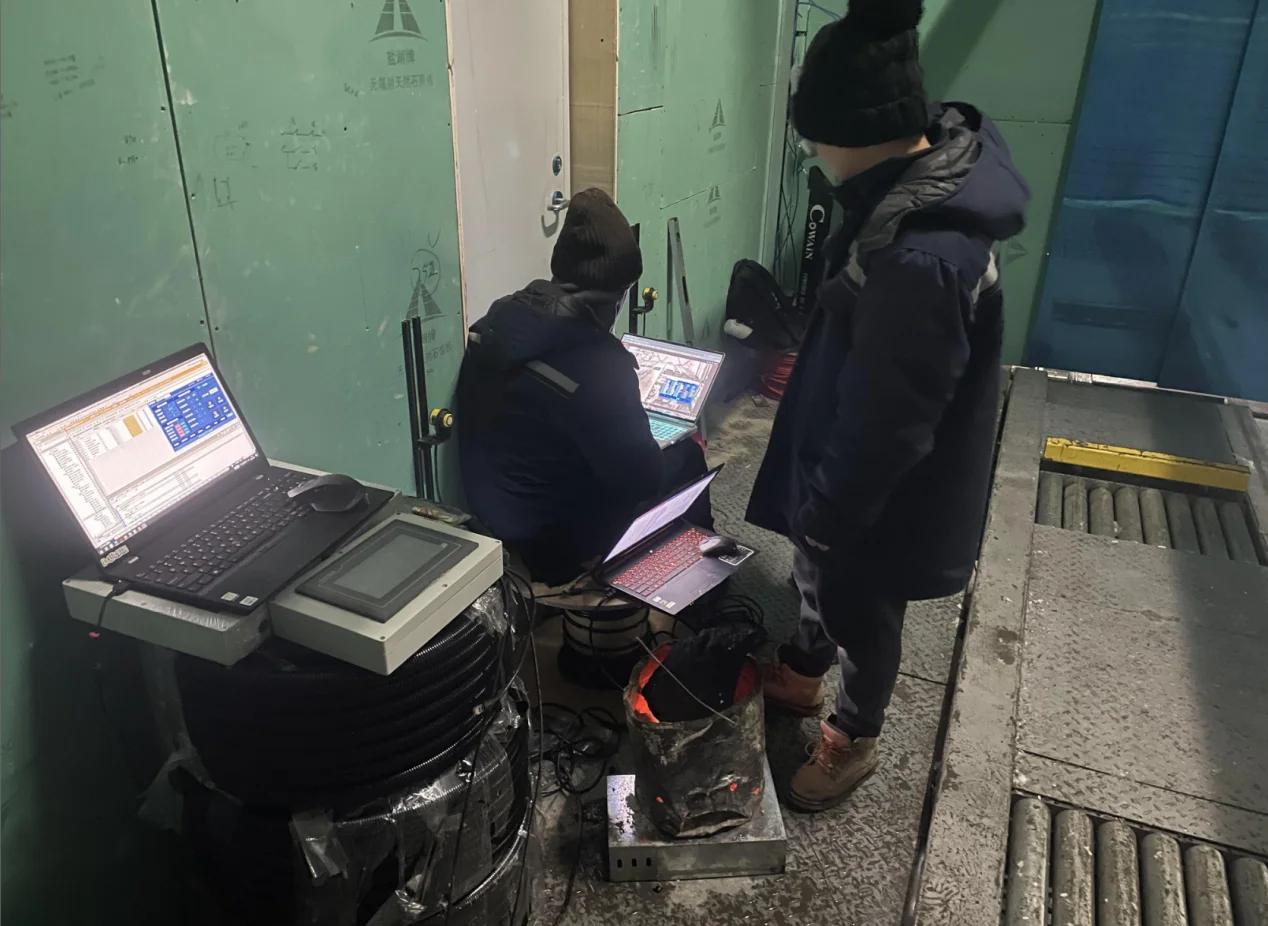

機械・電装の技術スタッフは調整ポイントに張り付き、複数台のノートパソコンで同時にプログラムを稼働させ、低温下での昇降・横行・安全保護装置の動作パラメータを繰り返し試験した。極寒環境下での電装の起動・停止遅延やセンサーの凍結過敏などの問題に対しては、現場でデバッグ方案を最適化し、駐車場システム全体が現地の冬季環境に適合するようにした。

現場では、前段階の設計最適化項目を同時に実行した。すなわち、機械室点検用梯子への操作プラットフォーム増設、横行台車の接続箱固定位置の統一、フラップ端部の面取り調整による連絡段差の解消、対角緩衝装置とガイドローラー構造の最適化である。すべての設備上の細部欠陥は、据付段階で全て是正を完了した。
七、検収段階:段階別自己検査+監督当局との事前連携により、特殊設備の検証を一度で通過
検収段階に集中是正が発生することを避けるため、私はモジュール別・階層別の自己検査、事前検収、正式な特殊設備検査という三級の検収プロセスを策定した。
7.1 項目別・区間別の自己検査
基礎土木、鋼構造本体、昇降ケージ、横行台車、出入口設備、電装システムをモジュールごとに逐次自己検査し、完全な検査記録を保存した。隙間、高低差、設備故障を発見した場合は、事前に調整・是正を行った。
7.2 事前検収における特殊設備検査院との早期連携
プロジェクトの完成度が80%に達した時点で、新疆特殊設備検査院の技術者を現場の事前検証に主動的に招請し、緩衝装置、安全防護、低温電装システム、工場プレハブ鋼構造の接合構造について事前に協議・最適化し、すべての適合項目を充足した。
7.3 全システム連動による型式試験
420台分の全駐車スペースを対象に、入庫から出庫までの全工程の連動試験を完了し、横行旋回、昇降、車輪抱え込み搬送システムが安定して動作し、緩衝装置、リミッター、落下防止安全装置がすべて基準を満たした。プロジェクトは特殊設備の型式試験および竣工検査を一度で通過し、是正項目はなかった。
八、アフターサービスの事前配置:現地化による長期的保守運用と、新疆の高寒環境での長期使用への適合
プロジェクトの引き渡しは管理の終点ではない。私は現地化したアフターサービス保障体制を事前に計画し、発注者の後期保守運用に対する懸念を解消した。
8.1 現地予備部品の事前備蓄
ウルムチにプロジェクト専用の予備部品倉庫を設置し、低温加熱モーター、サーボドライバー、耐寒センサー、チェーン、緩衝パッドなど中核的な消耗部品を事前に備蓄した。低温専用部品は個別に分類して保管した。
8.2 現地保守運用チームへの実技研修と引き継ぎ
本社の電装技術者を15日間現場に常駐させ、発注者の保守運用担当者に対して全工程の実技研修を実施した。低温設備の起動・停止、電装加熱システムのメンテナンス、冬季の鋼構造除氷・保守に関する特別操作を重点的に指導した。
8.3 7×24時間の高寒緊急対応メカニズム
新疆エリア専用のアフターサービス連絡グループを構築し、本社技術チームと現地保守運用担当者による二系統での対応体制を整えた。氷点下の低温下で設備故障が発生した場合、4時間以内に現場で処置でき、駐車場の通年にわたる安定稼働を確保した。
九、プロジェクト管理総括とチームへの謝辞
本プロジェクトは、3.5ヶ月という限界工期、氷点下30℃という極寒下での施工、現地の特殊設備監督管理規範、春節期の人員不足という多重の圧力の中で順調に引き渡しを完了した。その中核は、全周期にわたる事前リスク管理、工場モジュール化プレハブによる現場作業量の削減、多工程のクロス並行による精緻化管理、人を基本とした現場統括という四つの管理方針に支えられたものである。初期段階の図面合同審査、整機の工場内事前仮組み、現地鋼構造のプレハブ化といった管理措置により、類似プロジェクトで発生していた埋め込み金物の偏差、鋼構造の現場切断、設備組立欠陥といった全工程にわたる手戻り問題を徹底的に回避し、高寒地域における大型機械式立体駐車場の全チェーン管理モデルの実現可能性を十分に検証した。
プロジェクトが円満に完了したのは、現場第一線の施工スタッフ全員の無私の献身によるものである。厳冬の吹雪と骨身に染みる寒風の中、彼らは自ら春節の団らんを断念し、昼夜を問わず吊り上げ・据付・調整の最前線に立ち続け、厳寒を恐れず連続して作業を続け、その堅持によって納品ノードを守り抜いた。設計・生産・後方支援・技術チームは地域をまたいで全工程にわたり連携し、現場の各種変更や是正要望に高い効率で対応し、上下一体となって難題に協力して取り組むチームの結束力を形成した。
今回の新疆西后街プロジェクトは、西北の高寒地域に適合する大型ケージ式機械式立体駐車場の標準化管理方案を一通り形成した。これは、今後の西北低温地域における同類プロジェクトに対し、立項、設計、生産、施工、保守運用の管理における完全かつ複製可能な参考テンプレートを提供するものである。
